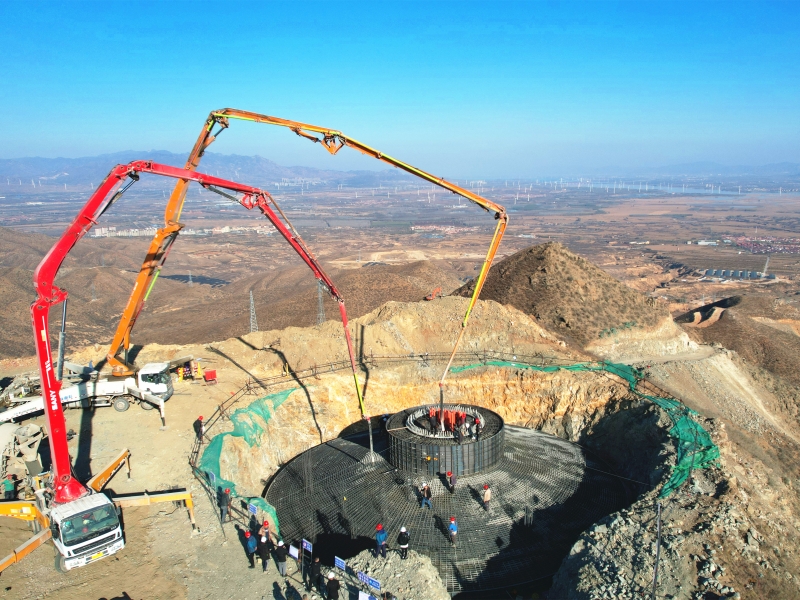

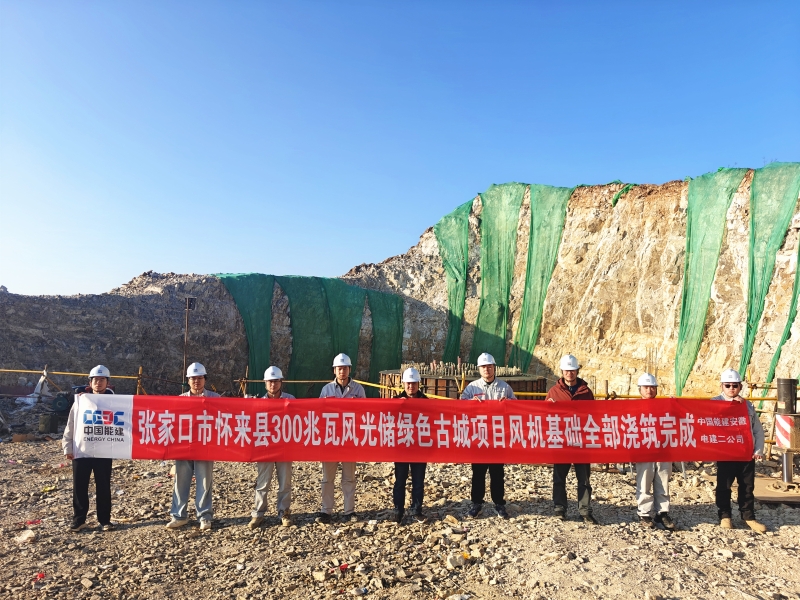

NEWS11月3日,隨著#T22風機基礎最后一方混凝土精準入模,由公司EPC總承包的河北懷來150兆瓦風電項目18臺風機基礎澆筑完成。
項目位于懷來縣桑園鎮,總裝機容量150兆瓦,安裝15臺8.34兆瓦和3臺8.3兆瓦單機容量風電機組。
項目屬于大型山地風電,地質堅硬,多為中風化質灰巖,施工難度大,項目部采用多臺挖機、炮機和運輸車,一邊破碎山體,一邊修建道路約18.15公里,同時做好棄土外運工作,確保運輸道路暢通無阻。
基礎澆筑前,項目部嚴格落實安全、質量保證措施,對施工人員進行詳細的安全技術交底,及時關注天氣預報;過程中,管理人員全程旁站監督,加強過程管控,作業人員分兩班,24小時搶進度,嚴格控制混凝土澆筑速度、連續性振搗等關鍵環節,并從進場混凝土質量、分層澆筑厚度、溫濕養護等方面嚴格管控質量;基礎澆筑完成后,及時覆蓋塑料膜和棉被進行保溫養護,確保基礎混凝土澆筑高質量完成。
項目建成后,預計每年可提供清潔電能約2.92億千瓦時,有利于改善地區能源結構,緩解當地用電緊張,為京津冀綠色能源轉型注入強勁動力。
